新疆太阳能资源十分丰富,全年日照时数为2550~3500小时,日照百分率为60%~80%,年辐射总量达5430~6670MJ/m2,年辐射照度总量比我国同纬度地区高10%~15%,比长江中下游地区高15%~25%。居全国第二位
(二)Ⅱ类资源区
1光伏电站项目

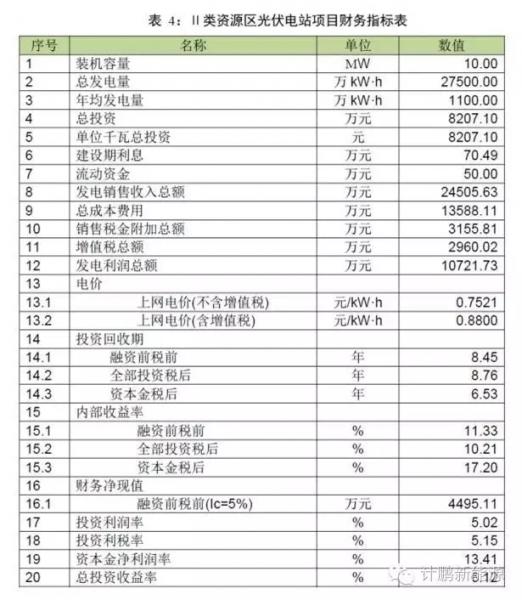

假设项目装机容量10MW,年利用小时数1450小时,依据以上条件测算,在没有政府补贴的情况下,该项目融资前税前收益率在11.33%之间,投资回收期在8.45年之间,项目盈利能力高于Ⅰ类区。
2分布式光伏项目

项目电价采用一般工商业电价:0.516元/kWh,项目装机容量为1MW,年满发小时数为1550h,依据以上条件测算,项目融资前税前收益率在6.6%之间,投资回收期在11.4年之间,项目不满足投资收益要求。
四、备案流程 根据国务院《关于促进光伏产业健康发展的若干意见》(国发[2013]24号)、国家发展改革委《关于印发分布式发电管理暂行办法的通知》(发改能源[2013]1381号)和国家能源局《关于印发分布式光伏发电项目管理暂行办法的通知》(国能新能[2013]433号)等有关规定,光伏项目由各地方政府进行备案。
新疆自治区光伏项目按照国家要求,光伏发电项目最终在省政府主管部门处备案,分布式光伏发电项目在地(市、州)备案。兵团地面和分布式光伏项目均在兵团发改委备案。
作者:贾靖 来源:计鹏新能源
责任编辑:wutongyufg
