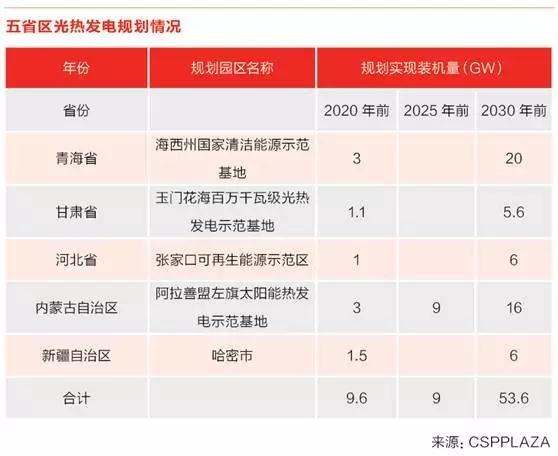

导语:作为首批示范的20个光热项目,它们经得起挫折,但经不起失败。因为,一旦失败,光热的未来可能就没有了。如何披荆斩棘,是眼下摆在光热产业人士面前形势紧迫的难题。
根据国家发改委光热电价政策,光热示范项目要享受1.15元/kWh的光热发电标杆电价必须要在2018年12月31日前全部投运。现在距截止期限仅剩下不到一年
经验匮乏
从整个第一批光热示范项目的现状来看,进展不够顺利的原因体现在前期规划、技术发展水平、产业化程度、建设管理等各个细节,是一个不断试错的过程。
据了解,第一批的示范项目之所以建设比较慢,与前期准备不够充分有关,如果技术、融资和设备采购等都有所准备再去申报,这样会有利于项目建设进度。二期申报方面,行业最大的呼声是由技术方来主导且保证投资方的投资回报率,技术和投资方强强联合,提高光电效率,降低发电成本。
在记者采访过程中,感受最深的是光热是一个综合的产业,需要集合许多的技术,有设计高精度的制造产业,也有传统电力的部分,还涉及储能的过程。
光热跟其他的项目建设不一样,需要提前介入,定位,做资源测试等等工作。而很多情况下,政府只是规划出一块闲置的土地,企业并没有很多可选的地方。“光热项目受土地的影响比较大,其选址比光伏的选址要更加重要,如果选址选不好,比如说风比较大,跟踪精度就很难,失之毫厘,差之千里。”阳光电通科技股份有限公司董事长章健对记者说。
在设计上,20个项目有的是光热制造商自己进行设计,比如浙江中控、首航节能、中海阳等,也有诸如中电建西北院、中国华能集团清洁能源技术研究院等传统电力设计院。但是,目前行业在设计上缺乏相应的标准,指标设计无规范和标准可依。
更为严重的情况则是技术路线的变更。据了解,有采取了水工质塔式技术路线的光热示范项目因为种种原因要更改为熔盐塔式。但是,国家明确规定技术路线不可以擅自改变,如果更改,将会增加项目的不确定性。
经专家介绍,“水工质这个技术路线比较早一点,两种技术的介质是不一样的。水工质储能基本上很难储能,熔盐工质可以储能达到十几个小时,这样就对气候的敏感性要小一点,发出来电的稳定性要更好。作为水工质没有储能的情况下,电网可能最后会不大喜欢。”
目前,光热的产业化程度已经得到一定的发展,只有个别的产品还需要进口,比如说熔盐泵,还没有经验很丰富的厂家,多数可能还采用进口。
而针对已经能够国产的聚光系统、吸热系统、储热系统以及换热系统装备,国内的发展水平仍然参差不齐,原则上一个大规模的建设,应该是要用全自动化生产来保证产品的精度和质量。但是目前来看只有有一部分企业具备这种高自动化的水平。
在建设施工上,光热作为一项要求精准的工程同样需要施工组织设计标准。“国外做光热它们的标准相对比我们要精细很多。比如说安装,我们整个的安装、工人队伍的水平还相对比较低,即使设计的精度很高,但是安装的时候偏差了,跟踪就会失准。”章健谈到,“我们现在从美国、加拿大引一些博士回来,对这些项目用国际标准来要求。按照国际标准的,现在是这样一个想法。没有哪一个施工队特别有经验,我们正在想引进国外的那种工程建设管理的方法来进行管理。”
作者:李帅 来源:能源杂志
