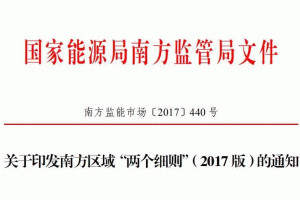

云南、贵州能源监管办,中国南方电网公司,广东、广西、云南、贵州、海南电网公司,广州、深圳供电局有限公司,有关单位:
《南方区域发电厂并网运行管理实施细则》及《南方区域并网发电厂辅助服务管理实施细则》(以下简称“两个细则”)自运行以来,为优化电力资源配置,保障电网安全稳定运行,发挥了积极的
第十六条 因光伏电站自身原因造成光伏发电单元大面积脱网,一次脱网总容量超过光伏电站全站额定容量 30%的,每次按当月全站额定容量×7.5 小时的标准进行考核。
第十七条 电力调度机构应对限制光伏电站出力原因做详细记录。光伏电站应严格执行调度机构下达的调度计划曲线(含实时调度曲线)。在限制出力时段内,光伏电站有功出力值与调度计划曲线的偏差不超过1%的,免予考核,对超出部分按积分电量的2倍考核。
第十八条 光伏电站应开展光功率预测工作,并按电力调度机构要求将预报结果报电力调度机构。
(一)光伏电站应在能够准确反映站内辐照情况的位置装设足够的太阳辐射测试仪及附属设备,并将太阳辐射测试仪相关测量数据传送至电力调度机构。光伏电站应按要求报送调度侧光伏发电功率预测建模所需的历史数据,并保证数据的准确性。未按电力调度机构要求完成太阳辐射测试仪数据上传或历史数据报送工作的,每月按当月全站额定容量×2.5 小时的标准进行考核。
(二)光伏发电企业应及时向电力调度机构报送光伏电站额定容量、可用容量或电力调度机构要求的其他信息,每漏报或迟报一次按当月全站额定容量×0.25小时的标准进行考核。
(三)光伏电站应向电力调度机构报送光功率预测结果,光功率预测分日预测和短期预测两种。
日预测是指对次日0时至24时的光功率预测,短期预测是指自上报时刻起未来15分钟至4小时的预测。两者时间分辨率均为15分钟。电力调度机构对光功率预测上报率、准确率进行考核。
1.日预测
光伏电站每日中午12点前向电力调度机构提交次日0时至24时每15分钟共96个时间节点功率预测数据和可用容量。
(1)日预测日上报率未达100%的,每天按当月全站额定容量×0.25 小时的标准进行考核。
(2)日预测准确率小于85%的,按以下公式考核。日预测准确率按日统计,按月考核。
日预测准确率考核电量=(85%-日准确率)×Cap×1(小时)
其中,PMi为i时刻的实际功率,PPi为i时刻的日预测值,Cap为光伏电站额定容量,n=96为样本个数。
2.短期预测
(1)短期光功率预测上报率应达到100%,每少报一次按当月全站额定容量×0.04小时的标准进行考核。
(2)短期预测准确率小于90%的,按以下公式进行考核。超短期功率预测准确率按日统计,按月考核。
短期准确率考核电量=(90%-短期准确率)×Cap×1(小时)
其中:PMi为i时刻的实际功率,PPi,t为短期功率预测的i时刻功率值,Cap为光伏电站额定容量,n=16为样本个数。
(四)以下情况可对光功率预测结果免予考核:
1.光伏发电受限时段。
2.自然灾害等不可抗力。
3.经调度同意的预测光功率相关系统检修期间。
4.非光伏电站自身原因。
第三章 技术指导与管理
第十九条 光伏电站频率适应性应满足《光伏发电站接入电力系统技术规定》(GB/T 19964-2012)有关要求,不满足要求的禁止并网,直至整改合格后方可并网发电。光伏电站运行过程中出现频率适应性不满足要求的,按当月全站额定容量×5小时的标准进行考核。
第二十条 光伏发电单元应具备零电压穿越能力。在光伏电站内同一型号光伏发电单元未在期限内完成零电压穿越改造的,或已完成现场改造计划但未在6个月内完成检测认证的,视为不具备零电压穿越能力,禁止并网。
具备检测条件的光伏电站现场检测不合格,或经现场抽检合格后仍在低电压穿越范围内发生脱网,自脱网时刻起该光伏电站同型单元禁止并网,直至完成低电压穿越改造。在该光伏电站同型单元重新完成整改并提供检测认证报告前,当月按以下公式考核:
考核电量=所有不合格的光伏发电单元容量之和×20小时
第二十一条 光伏电站应按电力调度机构要求配备动态无功补偿装置(动态无功补偿装置主要包括MCR型、TCR型SVC和SVG ),并具备自动电压调节功能。
(一)光伏电站未按要求配置动态无功补偿装置,每月按当月全站额定容量×5小时的标准进行考核。
(二)光伏电站动态无功补偿装置性能(包括容量配置和调节速率)不满足要求的,每月按当月全站额定容量×5小时的标准进行考核。
(三)光伏电站的动态无功补偿装置应投入自动运行,按月统计各光伏电站动态无功补偿装置月投入自动可用率,计算公式如下:
λ可用=所有装置月投入自动可用小时数之和/(升压站月带电小时数×装置台数)
动态无功补偿装置月投入自动可用率低于95%的,每降低1个百分点(不足1个百分点的按1个百分点计),每月按当月全站额定容量×1.25小时的标准进行考核。
(四)光伏电站应按规定装设自动电压控制(AVC)子站,AVC子站各项性能应满足电网运行的需要。未按期完成AVC子站的装设和投运工作的,每月按当月全站额定容量×2小时的标准进行考核。
对光伏电站AVC子站投运率和合格率进行考核。
1. AVC投运率考核
在光伏电站AVC装置与所属电力调度机构主站AVC闭环运行时,电力调度机构按月统计光伏电站AVC投运率。AVC投运率计算公式如下:
AVC投运率=AVC子站投运时间/光伏电站运行时间×100%
因电网原因或因新设备投运期间AVC子站配合调试原因造成的AVC装置退出时间免予考核。
AVC投运率以98%为合格标准,投运率每降低1个百分点(不足1个百分点的按1个百分点计),每月按当月全站额定容量×1.25小时的标准进行考核。
2.AVC调节合格率考核
电力调度机构通过AVC系统按月统计考核光伏电站AVC装置调节合格率。电力调度机构AVC主站电压命令下达后,AVC装置在规定时间内调整到位为合格。AVC调节合格率计算公式为:
AVC调节合格率=执行合格点数/电力调度机构发令次数×100%
AVC合格率以96%为合格标准,合格率每降低1个百分点(不足1个百分点的按1个百分点计),每月按当月全站额定容量×2.5小时的标准进行考核。
(五)光伏电站应按照调度运行要求确保并网点电压(光伏电站升压站高压侧母线)运行在合格范围内,以电力调度机下达的电压曲线为基准,偏差不超过正负3%为合格范围。
光伏电站的母线电压越限
