太阳能发电网:什么是分布式光伏?看看给的定义:位于用户附近,所发电能就地利用;以10千伏及以下电压等级接入电网,且单个并网点总装机容量不超过6兆瓦的光伏发电项目。一个10MW全额上网的屋顶分布式项目,除了需要考虑场外园区有两条10KV线路,还需考虑能否满足单点6MW以下的接入。当然,线路的产权是否属于电网公司、线路承

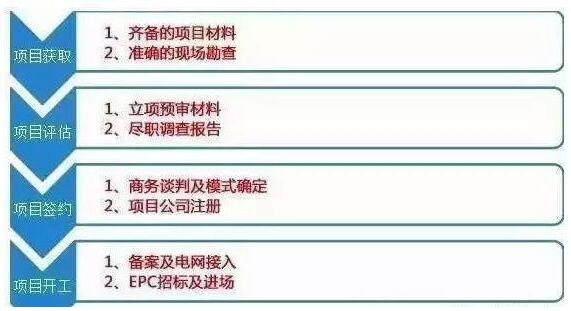

1、齐备的项目材料:
在商务初期阶段,开发经理需要合作方提供尽可能齐全的材料信息,便于在远端评估项目优质度,节省时间。
2、准确的现场勘察:
项目顺利评估的关键是现场考察,调查属于商务初期阶段,开发人员应着重从以下几点进行考虑:
1.合作方的实力:满足合作方诉求的同时,还需考虑屋面情况、企业经营情况、厂房数量、接入条件等资源的准确性,及后续的电网接入工作,最终顺利签约;
2.业主的配合度:政府领导指派,合作方的关系、自愿做光伏,拍板人是谁;
3.资源的持续性:周边潜在资源的储备,业主关联企业状况,周边已有并网电站的运行情况。
PS:开发经理在这个阶段不应该对客户做出任何“承诺”,以收集材料为主。
这个阶段的交付物:

《分布式项目资料收集表》、《商务勘查报告》
3、立项预审材料:
协调配合的部门主要有以下几类:
(1)技术部门:主要从载荷验算,光照强度,装机容量,电网接入情况等进行项目评估,必要的情况需要进行现场勘查,形成如下勘查报告:
(2)信用部门:查阅企业业主的信用情况,包括企业历史沿革、行业情况、主营业务说明、市场地位及竞争优势、财务状况、企业法人情况等。对于全额上网的项目,审核较为简单,主要考虑屋顶的安全性;而对于自发自用项目,主要考虑业主的还款能力,审核复杂度高,最终信用部门出具是否可以进行项目开展的意见。
(3)法务部门:法务部门主要从屋顶的产权,交易架构以及业主的特殊性要求出发进行评估,主要包括:
程序合规性审查:比如公司内部的审批流程是否合规;
文件合规性审查:开发人员提供的诸如房产证,土地证等面积,租赁合同上承租面积等,备案证等文件的齐备性及真实性;
租赁物的合法性:房屋产权清晰度,是否在承租前发生抵押;
项目公司审查:股权结构,负债,同第三方公司签署的合同,账务情况等;
(4)财务部门:项目能够开展的终极关卡,一般公司会设置IRR(项目内部收益率)数值考核项目是否满足投资条件,当然还要从整体上看项目的回报。流程:技术人员提供项目的容量及光照数值,电能消纳比例,开发人员确认当地的补贴、需要支付的租金/电价、开发费用、项目成本,运维人员确定当地的运费费用,由财务人员利用财务模型进行财务测算,具体来说包括:
作者: 来源:365光伏
