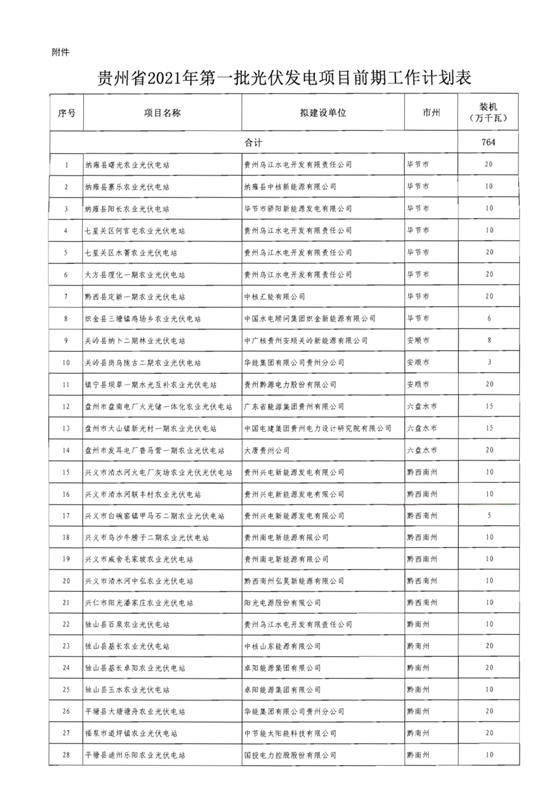

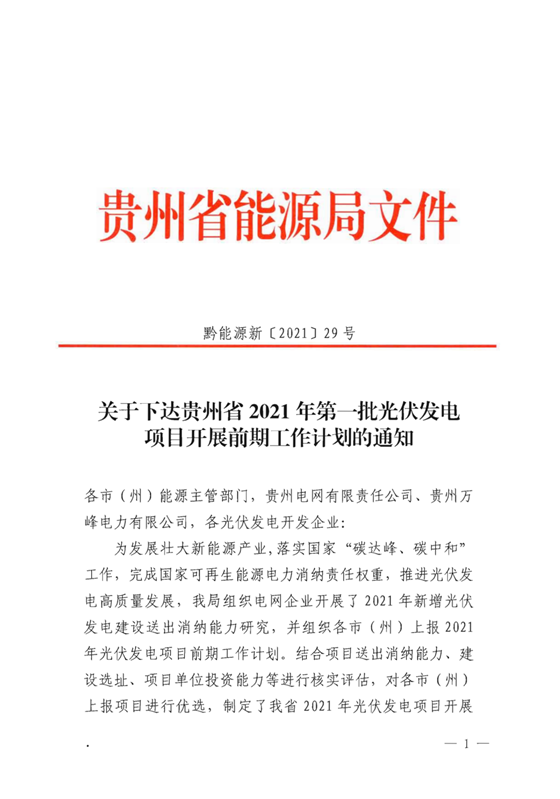

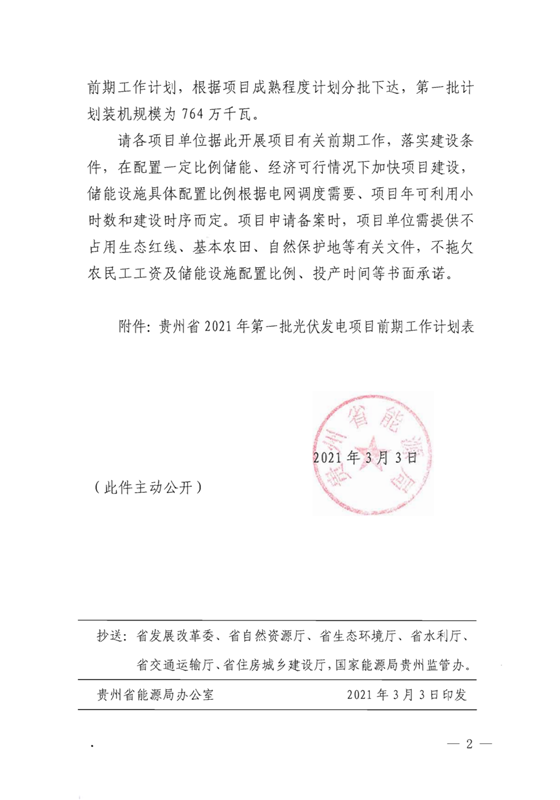

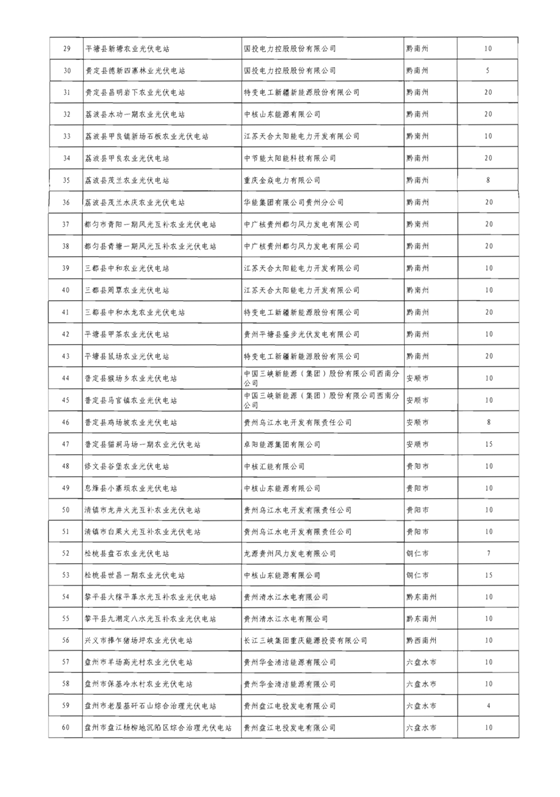

3月3日,贵州省能源局发布《关于下达贵州省2021年第一批光伏发电项目开展前期工作计划的通知》,首批光伏发电项目60个,装机规模为7.64GW。通知表示,各项目单位据此开展前期工作计划。各项目单位在配置一定比例储能、经济可行情况下加快项目建设,储能设施具体配置比例根据电网调度需要、项目年可利用小时数和建设时序而定
3月3日,贵州省能源局发布《关于下达贵州省2021年第一批光伏发电项目开展前期工作计划的通知》,首批光伏发电项目60个,装机规模为7.64GW。
通知表示,各项目单位据此开展前期工作计划。各项目单位在配置一定比例储能、经济可行情况下加快项目建设,储能设施具体配置比例根据电网调度需要、项目年可利用小时数和建设时序而定。
通知指出,项目申请备案时,项目单位需提供不占用生态红线、基本农田、自然保护地等有关文件,不拖欠农民工工资及储能设施配置比例、投产时间等书面承诺。
作者: 来源:贵州省能源局
