近日,国家发改委发布《关于调整新能源标杆上网电价的通知(意见稿)》,这是再一次下调光伏发电补贴的最新消息,这使得光伏发电企业的利润或被进一步挤压。
原标题:百亿光伏项目手续不全 陕西有色撂荒土地数年
来源:中国经营报
作者:王金龙
近日,国家发改委发布《关于调整新能源标杆上网电价的通知(意见稿)》,这是再一次下调光伏发电补贴的最新消息,这使得光伏发电企业的利润或被进一步挤压。
受此影响,作为西部有色行业巨头的陕西有色金属控股集团有限责任公司(以下简称“陕西有色”),投资96亿元建设的1GWP太阳能光伏电池项目经营压力或将加大。
记者查阅公开资料获悉,上述太阳能光伏电池项目是由陕西有色子公司陕西有色光电科技有限公司(以下简称“光电科技”)实施。项目占地千余亩,位于陕西省咸阳市渭城区,并于2011年10月开工建设。
不过,在建设过程中,上述项目还曝出审批手续存在瑕疵。据记者了解,目前只取得了陕西省发改委的备案手续,其他手续还在办理当中。

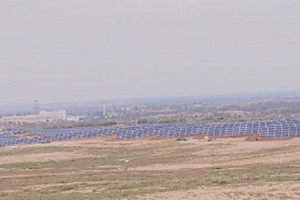

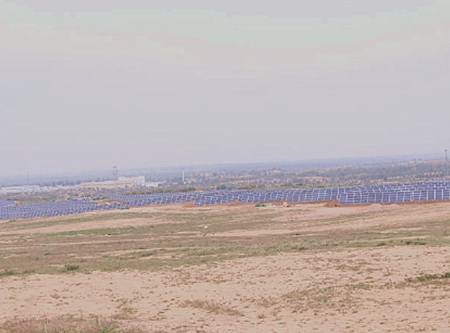

随后,记者前往该太阳能光伏电池项目所在地调查发现,该项目已经建成包括科研大厦、文体中心等在内的多座建筑物,并投入使用。但是对于基建相关手续,记者却没有能够在咸阳市建设部门查到。另外,咸阳市国土局方面向记者回复称,目前并没有关于光电科技用地的招拍挂信息,也就表明没有获得相关项目的土地证。因为土地证为前置手续,如果没有获得土地手续亦无法办理基建等其他手续。
对此,陕西有色回复称,“项目伊始,公司高度重视手续完备等工作,各类手续按要求已基本办理完结。”然而,对于记者追问光电科技什么时候获得土地手续、获得多少、何时获得的基建等其他手续等问题陕西有色方面并未作出解释。
作者:王金龙 来源:中国经营报
